Projekt Talum dosegel ključni mejnik na poti do izvedbe
Razvoj velikega baterijskega hranilnika se začne več kot leto dni pred prvim posegom na gradbišču. V GEN-I Sonce smo pri postavitvi baterijskega hranilnika električne energije (BHEE) za projekt Talum v Kidričevem dosegli enega ključnih mejnikov na tej poti: pridobili smo pravnomočno gradbeno dovoljenje in vstopamo v fazo gradnje.

Gradbeno dovoljenje predstavlja enega najpomembnejših korakov v razvoju energetskega projekta, saj označuje prehod od načrtovanja in usklajevanja k izvedbi na terenu..
Projekt za večjo prožnost elektroenergetskega sistema
Projekt BHEE Talum obsega izgradnjo sodobnega baterijskega hranilnika električne energije z nazivno močjo 20 MW in kapaciteto 80 MWh na območju industrijske cone Talum v Kidričevem.
Sistem bo sestavljen iz 16 baterijskih kontejnerjev, povezanih v štiri funkcionalne sklope. Njegov namen bo povečanje prožnosti elektroenergetskega sistema ter zagotavljanje dodatnih storitev, ki prispevajo k stabilnemu in zanesljivemu delovanju omrežja.
Baterijski hranilnik bo priključen na zaprti distribucijski sistem podjetja Talum in zasnovan skladno z zahtevami za priključitev tipa C ter veljavnimi sistemskimi obratovalnimi navodili, kar pomeni strožje zahteve za varno obratovanje in podporo stabilnosti omrežja.
Več kot leto dni priprav
Pot do začetka gradnje je zahtevala intenzivno usklajevanje projektne dokumentacije, priključevanja na elektroenergetsko infrastrukturo in pripravo tehničnih rešitev na področju temeljenja, kabelskih tras, odvodnjavanja ter požarne varnosti.
Poseben izziv je predstavljala umestitev novega energetskega objekta v prostor z gostim prepletom obstoječih komunalnih in energetskih vodov, kjer je bilo treba nove rešitve natančno prilagoditi obstoječi infrastrukturi.
Projekt je zahteval tesno sodelovanje projektantov, strokovnjakov različnih področij, dobaviteljev opreme in upravljavcev infrastrukture. Le z usklajenim delom vseh deležnikov je bilo mogoče razviti rešitve, ki ustrezajo tehničnim zahtevam kompleksnega industrijskega okolja.
Začetek izvedbene faze

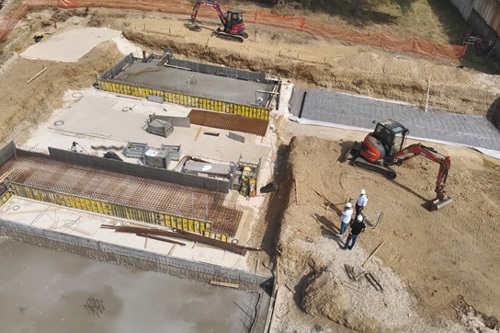

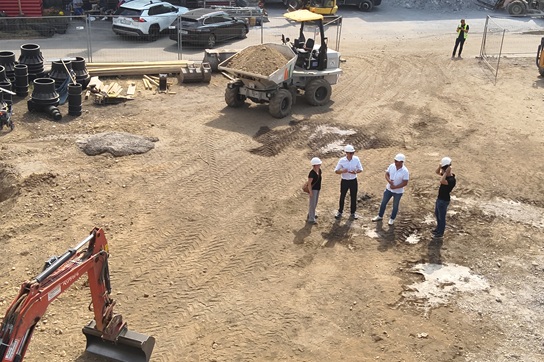

S pridobitvijo gradbenega dovoljenja projekt prehaja iz razvojne v izvedbeno fazo. V naslednjem obdobju sledijo priprava gradbišča, zemeljska dela ter izvedba armiranobetonskih temeljev, ki bodo predstavljali osnovo za namestitev tehnološke opreme.

BHEE Talum je pomemben del razvoja naprednih energetskih rešitev, ki bodo v prihodnje prispevale k večji fleksibilnosti elektroenergetskega sistema in učinkovitejšemu vključevanju obnovljivih virov energije.
V GEN-I Sonce se veselimo nadaljnjega napredovanja projekta in naslednjih mejnikov na poti do njegove uspešne realizacije.
